PMBOK第八版 · 发布于 2026/08/22 · 更新于 2026/08/22 · 8分钟阅读

PMBOK第八版进度绩效域是什么?进度计划、控制与3个流程解析

进度绩效域用计划、依赖、估算和持续控制说明项目如何按现实节奏交付范围,并及时处理偏差。

PMBOK第八版进度绩效域用于说明项目将如何以及何时交付范围中定义的产品、服务或结果。它通过规划进度管理、制定进度计划、监督与控制进度3个流程,把活动、逻辑关系、持续时间、资源、里程碑和实际绩效连接成可维护的进度模型。

进度计划不是项目开始时编完就不再变化的日期表。第八版强调根据新知识、风险、外部影响和价值变化持续修订,使计划始终保持现实可行。本文依据PMI官方中文版整理,信息核对时间为2026年8月22日;考试内容与考务安排以官方最新通知为准。

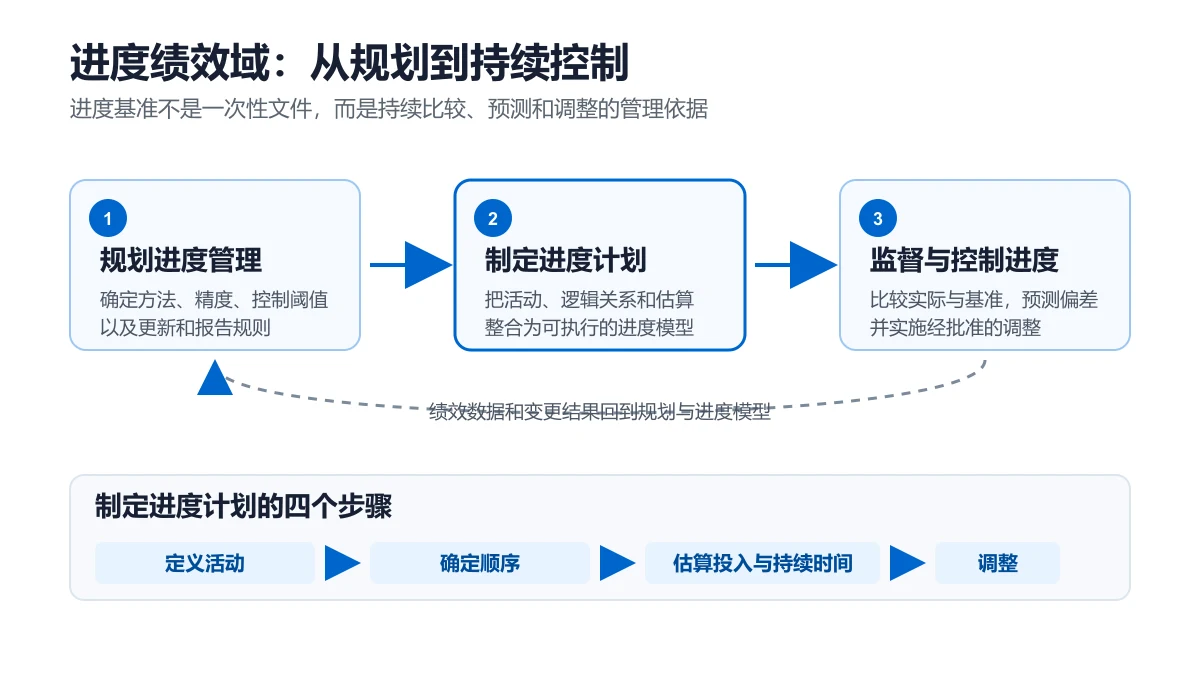

PMBOK第八版进度绩效域流程图
进度绩效域从规划规则、制定计划到监督控制形成持续更新闭环

PMBOK第八版进度绩效域主要解决什么问题

直接答案是回答做什么、按什么顺序做、需要多久、由哪些资源完成,以及发生偏差后怎样更新。进度绩效域既为团队安排工作,也为利益相关方管理时间预期,并为绩效报告、延误预警和纠正措施提供基础。

进度要素需要回答的问题常见工件或结果
活动与里程碑为交付范围需要完成哪些工作活动清单、活动属性、里程碑清单
逻辑关系工作之间怎样前后衔接项目进度网络图、依赖关系
人力投入与持续时间工作量和日历时间分别是多少持续时间估算、估算依据
资源与日历谁在什么时间可以完成工作资源需求、资源日历
基准与预测批准计划和当前预计结果差多少进度基准、进度预测、绩效信息
调整与控制偏差出现后怎样处理变更请求、更新后的进度数据

进度绩效域是PMBOK第八版7个绩效域之一,流程数量不能换算成PMP试题数量或官方考试权重。

进度绩效域包含哪3个流程

第八版将进度工作整理为3个示范性流程。它们形成规则、计划和控制闭环,不要求每个项目采用相同详细程度。

流程所在关注领域主要作用
规划进度管理规划确定进度如何设计、发布、维护、测量和报告
制定进度计划规划分析顺序、持续时间、资源和制约因素,形成进度模型
监督与控制进度监督与控制根据实际状态更新预测,管理商定进度或基准变化

这3个流程与其他绩效域共同构成第八版的40个示范性流程,完整分布见PMBOK第八版40个流程

制定进度计划为什么分为4步

PMBOK第八版把制定进度计划概括为定义活动、确定顺序、估算人力投入与持续时间、调整4步。这个顺序能把范围逐步转化为可以执行和监督的时间安排。

第一步把工作包或待办工作进一步转化为可安排的活动。第二步确定逻辑关系,避免只列日期却没有前置条件。第三步结合工作性质、技能、资源数量和日历进行估算。第四步检查草案是否满足目标和制约因素,必要时通过资源优化、进度压缩、替代网络或范围决策进行调整。

增加人员不一定按比例缩短持续时间。知识传递、学习曲线和协调成本可能让活动反而更慢。估算时应记录假设和依据,并随着信息变得更明确而逐步细化,而不是把早期数字包装成确定承诺。

进度基准和进度预测有什么区别

进度基准是经过批准、用于比较实际结果的进度模型版本;进度预测是根据数据日期、当前进展、绩效趋势和已知信息,对未来完成情况作出的更新判断。基准回答批准了什么,预测回答按当前表现可能发生什么。

预测变化不等于立即修改基准。预测型项目通常先分析偏差、风险和可选方案,超过授权临界值时再按PMP变更控制流程处理。若变更获批,才更新受影响的基准和计划。适应型项目可能通过待办事项排序、发布计划和迭代节奏管理变化,但同样需要透明记录目标与实际差异。

预测型、敏捷和混合项目怎样管理进度

预测型项目通常在早期形成较详细的活动网络、里程碑和基准,并用关键路径、进度偏差和预测监督结果。PMP关键路径可帮助判断哪些活动的延误会直接影响完工日期,但关键路径也会随实际进展和逻辑变化而改变。

敏捷或适应型项目更关注迭代、发布、流动和已完成工作。团队可使用产品待办事项、速率、燃尽图、燃起图、每日协调和回顾会议检查节奏。速率用于理解特定团队在特定条件下的历史交付能力,不应被简单当成绩效排名或对其他团队的承诺。

混合项目可以对硬件、采购和监管里程碑使用预测型计划,对软件功能采用迭代发布。关键是让不同层级计划使用一致的接口和依赖,不让一个团队的完成定义停留在另一个团队的等待队列中。

项目出现进度偏差时先做什么

先确认数据和原因,再选择行动。项目负责人应核对实际开始与完成日期、剩余持续时间、依赖、资源日历、风险和范围变化,判断偏差来自估算失真、资源冲突、未批准工作、质量返工还是外部制约。

随后分析对关键路径、里程碑、成本、风险和交付价值的影响。可选动作包括重新排序、资源平衡、资源平滑、快速跟进、赶工、调整范围或提交变更。每种动作都有代价,例如赶工可能增加成本,快速跟进可能增加返工和协调风险,不能把所有延误都用加班解决。

需要用成本和进度指标交叉判断时,可结合PMP挣值管理公式。指标负责显示趋势,无法代替对依赖、质量和剩余工作的实际分析。

进度绩效域怎样裁剪

裁剪应考虑生命周期、可交付物属性、团队分布、组织文化、项目环境和行业进度方法。建筑项目可能采用基于位置的进度安排和承包商里程碑,软件项目可能采用发布规划和看板,复杂研发项目可能通过滚动式规划逐步增加细节。

规模较小不表示可以没有时间逻辑。小项目可以减少文档和报告频率,但仍需明确关键交付、依赖、责任和完成标准。法规严格或供应链复杂的项目则可能需要更正式的基准、审查和证据记录。第八版的裁剪顺序可查看PMBOK第八版裁剪流程

进度绩效域与其他绩效域怎样互动

范围决定需要交付什么,进度把范围转化为活动和时间安排;资源可用性影响持续时间和工作顺序;风险可能消耗储备或改变网络;财务决定赶工、外购和资源增加是否可行;利益相关方则参与里程碑、优先级和验收决定。

因此,压缩工期前不能只移动日期。项目团队应检查范围边界、资源容量、质量要求、风险敞口和授权权限。范围与进度的关系可结合PMBOK第八版范围绩效域,人员和设备可用性见PMBOK第八版资源绩效域

进度绩效域与新版PMP考试是什么关系

进度绩效域属于PMBOK第八版知识结构,PMP考试仍按考试内容大纲的人员、过程和业务环境三大领域组织。进度规划、依赖、估算、预测、变更和开发方法选择可能支持过程领域中的多项任务,但不存在“进度绩效域占多少题”的官方换算。

PMI官方PMP备考资源将考试内容大纲和PMBOK等参考资料分别列出。备考时应先以ECO确认任务,再用PMBOK指南官方页面及指南内容建立判断框架。

怎样检查进度安排是否真正可执行

先随机选择一个近期里程碑,检查其前置活动、责任人、持续时间依据、资源日历和完成标准是否清楚。若团队只知道最终日期,却说不清哪些工作决定日期,进度计划仍只是展示材料。

再检查实际状态能否及时进入模型。已经开始、完成或延期的工作是否更新,剩余持续时间是否由执行人员复核,风险和批准变更是否反映到预测中。最后核对偏差越过临界值后由谁决定、何时升级、决定记录在哪里。进度控制的目标是保持可用的决策依据,不是让报告表面上始终显示绿色。

常见问题

PMBOK第八版进度绩效域有几个流程

有3个示范性流程:规划进度管理、制定进度计划、监督与控制进度。项目可根据环境裁剪详细程度。

进度计划确定后还能修改吗

可以根据新信息持续更新预测和计划。预测型项目修改批准基准通常需要遵循授权和变更控制规则。

敏捷项目是否不需要进度管理

需要。敏捷项目通常通过迭代、发布计划、待办事项排序、速率和燃尽或燃起信息管理交付节奏。

进度绩效域等于关键路径管理吗

不等于。关键路径是进度分析技术之一,进度绩效域还包括规则、估算、资源、预测、适应型节奏和持续控制。

资料来源与核对说明

报考条件、考试安排和认证规则优先依据 PMIPMI中国及中国大陆考试组织方公开通知。本文按第三方资料整理原则编写,时效信息以官方最新通知为准。

查看本站编辑原则与资料来源
