PMBOK第八版资源绩效域用于规划、估算、获取、领导和监督完成项目所需的资源。这里的资源不仅是团队成员,还包括设备、材料、设施、虚拟资源、专业能力和可用时间。
资源管理既要解决“有没有”,也要解决“是否合适、何时可用、怎样协作以及使用是否有效”。本文信息核对时间为2026年8月19日,术语、考试范围和考务安排以官方最新通知为准。

PMBOK第八版资源绩效域管理哪些资源
直接答案是同时管理人员与非人员资源。人员资源要考虑技能、角色、容量、协作和发展;非人员资源要考虑数量、规格、可用性、位置、成本和使用效率。
| 资源类型 | 主要管理问题 | 常见记录 |
|---|---|---|
| 团队成员 | 能力、角色、负荷与协作 | 团队分配、能力矩阵、团队章程 |
| 专业服务 | 获取方式、合同和知识转移 | 采购策略、服务协议、交接安排 |
| 设备与材料 | 数量、规格、到货和使用 | 资源需求、日历、库存或分配记录 |
| 设施与环境 | 地点、容量、安全和可访问性 | 场地计划、合规要求 |
| 虚拟资源 | 云服务、软件许可和远程能力 | 账户、容量、权限与可用窗口 |
资源绩效域不是人力资源部门工作的简单复制。它服务于项目价值,并与PMBOK第八版7个绩效域中的进度、财务、风险和治理持续互动。
资源绩效域包含哪5个流程

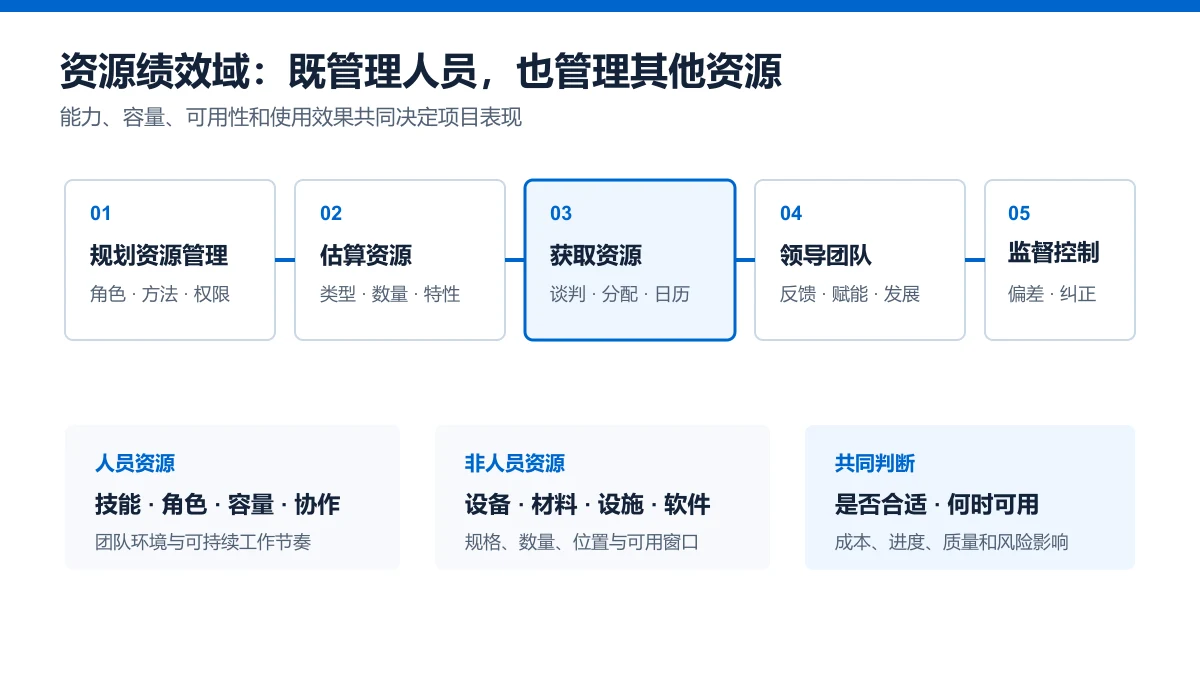

第八版列出规划资源管理、估算资源、获取资源、领导团队、监督与控制资源5个示范性流程。
| 流程 | 需要回答的问题 | 主要结果方向 |
|---|---|---|
| 规划资源管理 | 资源怎样估算、获取、使用和释放 | 角色、责任、方法与治理安排 |
| 估算资源 | 每项工作需要什么及需要多少 | 资源需求、估算依据、资源结构 |
| 获取资源 | 从哪里、何时取得合适资源 | 团队和实物资源分配、日历 |
| 领导团队 | 怎样提升能力、互动和绩效 | 反馈、辅导、冲突处理、团队改进 |
| 监督与控制资源 | 实际可用和使用情况是否符合计划 | 偏差、纠正措施、预测更新 |
五个流程会相互反馈。例如获取不到关键人员,可能需要重新估算、调整进度或提出变更。完整域内分布见PMBOK第八版40个流程。
规划资源管理要先明确什么
首先明确资源决策的角色和权限:谁提出需求、谁批准、谁负责获取、谁监督使用以及何时释放。其次明确估算方法、资源日历、团队结构、沟通方式、培训安排和短缺升级路径。
职责分配矩阵可以减少责任空白,但不能代替实际协作。资源计划还应反映组织结构、远程分布、劳动或安全法规、供应限制和可持续性要求。小型项目可使用简洁安排,大型多组织项目需要更严格的接口和责任记录。
估算资源和估算工期有什么区别
估算资源回答需要哪些人员、设备或材料以及数量和特性;估算工期回答在这些资源条件下完成活动需要多长时间。两者相互影响,但不能互相替代。
增加人员不一定线性缩短工期,新成员还需要沟通、培训和协作成本。稀缺设备的共享时间、供应商到货和团队成员兼职比例,也可能决定真实进度。资源估算应记录假设,并与进度和财务估算同步更新。
获取不到计划资源怎么办
先确认不可用原因和影响,再比较替代资源、调整顺序、外部采购、培训现有人选或改变方案等选项。替代资源可能有不同能力、成本或风险,不能只要“有人顶上”就视为等价。
如果变化影响已批准范围、进度、预算、质量或治理承诺,应进入相应决策流程。项目经理应谈判和影响资源提供方,但不能越过授权边界私自承诺。变化处理可参考PMP变更控制流程。
领导团队和管理资源有什么区别
管理活动侧重计划、协调、衡量和监督;领导活动侧重影响、倾听、激励、赋能、反馈和发展。项目负责人需要根据团队成员完成工作的能力与意愿调整方式,而不是始终使用同一种风格。
领导团队还包括建立愿景、澄清角色、制定团队规范、处理冲突和识别能力缺口。团队冲突的处理方法可查看PMP冲突处理方法,服务型领导的边界见PMP服务型领导。
怎样监督与控制资源
项目团队要比较资源计划与实际可用性、使用率、生产能力和质量结果,识别短缺、过载、闲置、损耗及知识集中风险。
指标应服务于行动。例如“利用率很高”可能代表效率,也可能代表持续过载和质量风险;“人员数量足够”也可能掩盖关键技能不足。资源信号需要与团队反馈、进度、成本和风险一起解释。
不同开发方法怎样裁剪资源工作
预测型项目常按工作包和阶段配置资源,强调日历、基准与正式分配;适应型项目倾向稳定跨职能团队、限制在制品并由团队自组织分配任务;混合项目可保留共享设备和供应商的正式计划,同时让产品团队自主安排迭代工作。
自组织不等于资源无限,也不表示取消绩效反馈。团队需要明确目标、容量和决策边界。方法的选择可结合PMP敏捷、混合与预测型项目理解。
资源绩效域与PMP考试怎样对应
PMBOK资源绩效域提供项目资源和团队实践知识,PMP考试则按ECO任务组织,人员领域和过程领域都可能出现相关情境。PMBOK指南官方页面用于核对第八版结构。
PMI官方PMP备考资源分别列出ECO和参考资料。复习时可对照PMP人员领域,但不能把5个资源流程换算成固定题量。
怎样识别资源问题是短期冲突还是系统性瓶颈
资源不可用时,先判断它是一次排期冲突,还是能力、容量、采购周期或组织优先级造成的持续约束。短期冲突可能通过调整顺序、协商时间或替代安排解决;系统性瓶颈则需要重新评估计划、获取策略、培训安排或治理优先级。把两者都当作临时加班问题,通常只会延后暴露真实影响。
检查时应同时看人员技能、投入时间、设备材料、外部供应和工作之间的依赖。某个成员很忙不一定代表整体资源不足,也可能是知识集中、授权不清或工作交接设计不合理。相反,利用率看似不高也不等于存在浪费,关键角色需要为风险响应、评审和突发事项保留合理容量。
决定调整资源后,还要同步评估进度、成本、质量、风险与团队可持续性,并说明谁负责落实和何时复查。若替换关键人员或供应商,应安排知识转移和接口确认,而不是只在资源表中改一个名字。资源绩效由整个系统共同决定,不能只用个人工时或设备占用率评价。
常见问题
资源绩效域只负责团队管理吗
不是。它同时管理人员、设备、材料、设施、虚拟资源及其他完成项目所需能力。
项目经理可以直接调配所有资源吗
不一定。权限由组织和项目治理决定,项目经理可能需要与职能经理、供应商或其他资源负责人协商。
敏捷团队还需要资源计划吗
需要。稳定团队也要管理容量、技能、环境和外部资源,只是计划与任务分配方式可能更轻量和持续。
资源利用率越高越好吗
不一定。长期满负荷可能增加等待、质量和人员风险,应结合流动效率、交付结果和可持续节奏判断。
