PMBOK第八版关注价值原则,是持续判断项目投入能否为客户、组织及其他利益相关方带来有意义的净收益。它要求团队把交付物与预期成果连接起来,并在项目推进中根据新信息调整、重新排序,必要时停止不再值得继续的工作。
按时、按预算完成并不自动等于有价值;一个系统如期上线但无人采用,仍可能没有实现业务目标。本文依据PMBOK第八版中文版整理,信息核对时间为2026年8月23日;考试范围和考务安排以官方最新通知为准。

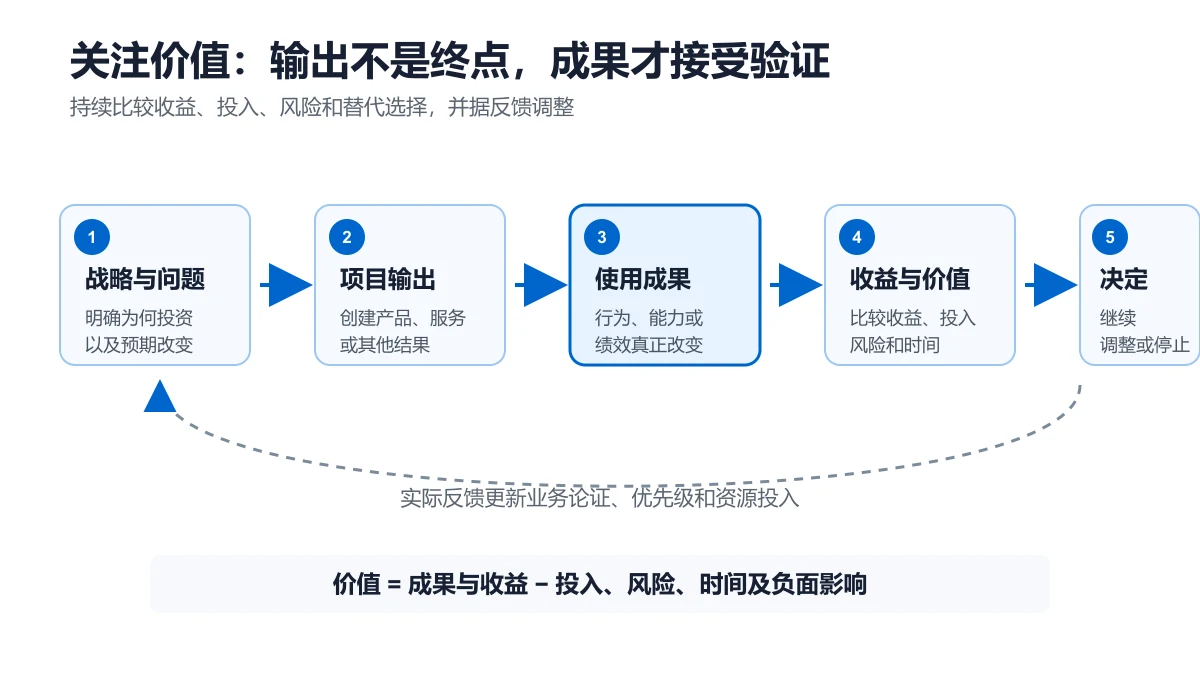

关注价值原则中的价值指什么
直接答案是项目成果相对于投入、风险和替代选择形成的整体净收益。价值可以是财务性的,也可以是客户体验、社会影响、合规能力、风险降低、员工效率或其他可验证结果。
| 层次 | 含义 | 示例 |
|---|---|---|
| 输出 | 项目直接创建的产品、服务或结果 | 新系统、流程、设施、培训材料 |
| 成果 | 输出投入使用后产生的变化 | 处理时间缩短、错误减少、覆盖扩大 |
| 收益 | 组织或利益相关方获得的可衡量好处 | 成本节约、收入增长、满意度提高 |
| 价值 | 收益结合投入、风险、时间和外部影响后的判断 | 是否比其他投资选择更值得 |
输出是实现价值的手段,不是价值本身。价值还具有视角差异:客户重视易用性,组织可能重视收益和风险,社区可能关注环境和社会影响。项目需要明确谁定义价值、怎样处理冲突以及由谁作最终决定。
为什么业务论证不能只在启动时使用
业务论证说明项目为何值得投资,通常包含问题、候选方案、预期收益、成本、风险和关键假设。关注价值原则要求在整个项目生命周期持续回看这些内容,因为市场、需求、法规、成本和可行性都会变化。
如果预期收益下降、成本大幅增加或更好的替代方案出现,原先正确的决定可能不再正确。团队应把最新预测与批准时的价值假设比较,并将偏差提交给具有相应权限的人,而不是为了“完成项目”继续消耗资源。
治理机制应规定业务论证的复查时点、价值指标、容差和升级条件。相关决策边界可结合PMBOK第八版治理绩效域理解。
怎样把关注价值用于范围和优先级
先为候选工作说明它支持哪个成果,再比较价值、成本、风险、依赖和时间敏感性。高价值不等于总是优先,因为某项工作可能依赖基础能力,或需要先通过小规模试验验证假设。
固定范围项目也需要关注价值。合同或法规可能限制范围变化,但团队仍可优化实现方式、减少浪费、提前交付可用部分,或向治理层说明低价值内容的影响。适应型项目则通常通过产品目标、待办事项排序和短反馈周期持续调整范围。
范围增加时应问:新增内容是否改善成果,收益由谁验证,延迟和维护成本是多少,是否挤占更高价值工作。仅因为某位重要利益相关方提出需求就直接加入,既不符合价值判断,也可能造成范围蔓延。
价值怎样度量
价值度量需要把领先指标和滞后指标结合。领先指标用于早期判断方向,例如试用率、培训完成率、缺陷趋势和客户反馈;滞后指标反映最终成果,例如成本节约、收入、事故减少和长期采纳率。
指标必须与价值假设连接。页面访问量可能说明有人到达系统,却不能单独证明工作效率提高;功能数量可能显示完成工作很多,也不能证明客户问题得到解决。每个指标应写明定义、数据来源、观察频率、责任人和触发行动。
价值有时难以完全货币化,可以同时使用定量和定性证据。例如社会项目可结合覆盖人数、服务可及性、满意度和案例反馈。关键是让判断依据透明,并避免只选择有利数据。
什么时候应该调整或停止项目
当关键价值假设不成立、预期净收益明显低于替代方案、风险超过组织容忍度,或成果已通过更简单方式实现时,应重新评估。停止项目不一定代表失败,及时停止低价值投入可能保护组织资源。
| 信号 | 先核对什么 | 可能行动 |
|---|---|---|
| 使用率持续低 | 用户问题、产品适配和推广是否有效 | 调整方案或减少范围 |
| 成本预测显著上升 | 原因、剩余投入和预期收益 | 重新批准、分阶段或停止 |
| 法规或市场改变 | 价值主张是否仍成立 | 转向、暂停或终止 |
| 试验否定核心假设 | 数据质量和替代方案 | 更换方案或停止扩展 |
| 成果已提前实现 | 后续范围是否仍有增量价值 | 提前收尾或移交运营 |
决定应遵守治理权限并保留依据。项目经理负责提供完整信息和建议,但不应越权单方面终止由发起人或治理机构批准的投资。
预测型、敏捷和混合项目怎样关注价值
预测型项目可在阶段门、里程碑和预测更新时复核业务论证,并用收益计划连接项目交付与运营实现。固定基准不能代替价值检查,重大假设变化仍需进入治理流程。
敏捷项目可通过小增量、产品演示、使用数据和待办事项重排尽早验证价值。速度和故事点不是价值指标,完成更多低价值工作不会让产品更成功。
混合项目可把长期资产、合规或采购部分放入明确基准,同时对客户体验和技术方案进行迭代验证。具体方法选择可查看PMBOK第八版裁剪流程。
与价值交付系统和七个绩效域有什么关系
价值交付系统连接组织战略、项目组合、项目集、项目、产品和运营。项目可能创建输出,运营则在更长时间内实现收益,因此项目收尾后仍需要明确成果所有者和度量安排。
关注价值会影响PMBOK第八版7个绩效域:治理提供价值决策框架,范围定义必要工作,进度考虑价值到达时间,财务比较投入与收益,相关方表达不同价值视角,资源支持优先事项,风险处理价值不确定性。
与新版PMP考试有什么关系
关注价值是PMBOK第八版原则,不是ECO中的独立领域。新版考试可能在范围排序、业务环境、治理、利益相关方和项目状态判断中体现价值思路,但官方没有公布“关注价值原则”的固定题量。
备考应先根据2026版PMP考试内容大纲理解任务,再用PMI PMBOK指南页面与PMI PMP备考资源核对参考资料。
怎样检查团队是否真的关注价值
选择一个正在进行的工作项,要求团队说明它支持的成果、价值指标、主要假设、预计投入和不做的影响。如果只能回答“需求里写了”或“计划中有”,说明工作与价值仍未建立清楚连接。
再检查最近一次优先级或范围决定是否使用了实际反馈,业务论证是否更新,项目结束后谁负责收益。关注价值的证据是决定随价值信息变化,而不是报告中多写一个“价值”栏目。
常见问题
项目价值就是财务收益吗
不是。价值可以包括财务、客户、社会、合规、风险降低和能力建设等结果,应结合利益相关方和组织战略判断。
按时按预算完成就代表项目成功吗
不一定。按时按预算反映交付绩效,项目还需要证明输出促成了预期成果和收益。
敏捷项目用故事点衡量价值吗
不能直接这样衡量。故事点用于估算相对工作量,不代表客户成果、收益或项目净价值。
价值下降时项目经理可以直接终止项目吗
通常不可以越权终止。项目经理应提供最新证据和建议,由章程或治理机制规定的授权角色决定。
