核心知识点 · 发布于 2026/09/21 · 更新于 2026/09/21 · 7分钟阅读

PMP燃尽图和燃起图区别是什么?范围变化与进度读图方法解析

燃尽图看还剩多少,燃起图看累计完成多少;配合总范围线才能更清楚地辨认范围变化。

PMP燃尽图和燃起图区别在于纵轴的含义:燃尽图展示剩余工作,燃起图展示累计完成工作。燃起图若同时画出总范围线,更容易区分完成量增加与范围增加;两种图都不能脱离统计口径和实际工作情况单独解释。

信息核对:2026年9月21日。概念参考PMI:敏捷进度可视化;下文数字及项目情境为本站原创教学示例,不是官方试题或真实项目统计。

PMP燃尽图和燃起图区别图解

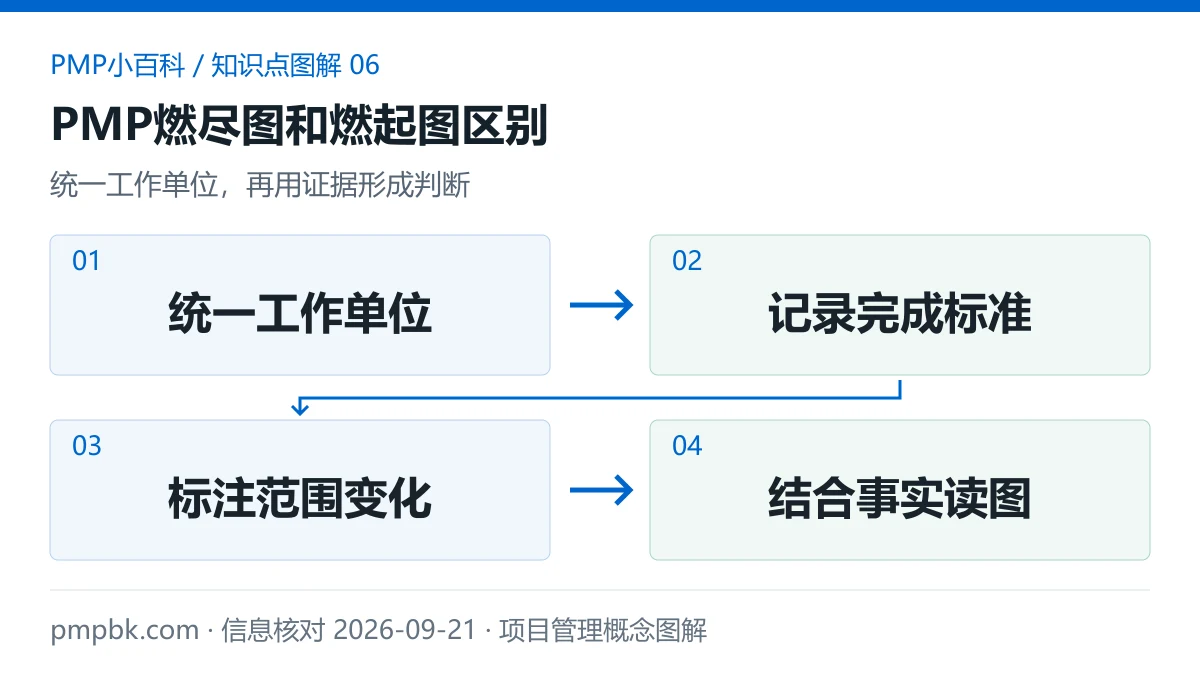

统一工作单位、记录完成标准、标注范围变化、结合事实读图:PMP燃尽图和燃起图区别的判断顺序

两张图分别回答什么问题

燃尽图适合快速看“距离当前目标还剩多少”,曲线通常向下接近零。燃起图适合看“已经累积完成多少”,完成线通常向上接近总范围线。横轴可以是日期、迭代或其他时间间隔,纵轴可以是工时、故事点或工作项数量,但同一张图应保持一致。

本批图解展示的是读图步骤,而不是捏造项目趋势。下面用一组可重算的原创教学数据说明两种表达。故事点只是本示例的团队估算单位,不等于小时,也不是人员绩效分数。

同一组数据怎样得到两种图

假设最初总范围为四十点,第二个观察期增加十点新范围,所有完成量均按同一质量口径统计。

观察期当前总范围累计完成剩余工作
开始40040
第一期40832
第二期501832
第三期503020
第四期50428

第二期团队新增完成十点,但剩余工作仍是三十二点,因为范围同时增加十点。单看燃尽曲线,它会出现平台;若据此断言团队没有产出,就忽略了范围变化。燃起图中,完成线从八升到十八,总范围线从四十升到五十,两件事可以分开看到。

第四期累计完成四十二点,不表示项目已经超过目标。当前目标已经变成五十点,仍剩八点。若还拿初始四十点当最终目标,就会把范围变更从图上抹掉。读图时要找的是当前有效范围,而非选择看起来更好看的旧基准。

曲线不下降或突然下降意味着什么

燃尽图平台可能来自新增范围抵消完成量、工作项尚未达到完成标准、数据没有更新,或确实出现阻塞。图形只能提醒调查,不能替代原因判断。应检查工作项状态、范围日志和更新节奏,再与团队确认。

曲线突然下降也不必然代表效率大幅提高。可能是批量验收,也可能是范围被移出、估算被调小或错误数据被修正。需要在时间点旁标注原因。若管理者只奖励曲线下降,团队可能被诱导提前记完成,从而破坏度量。

在使用PMP验收标准和完成的定义时,可以统一计数条件。完成口径保持稳定,图形才能支持前后比较;否则不同日期的点看似同一单位,实际代表的交付质量不同。

理想燃尽线能不能当作承诺

理想线常用来表达按某种节奏消耗剩余工作的参照,不是每天必须完成相同数量的合同承诺。工作大小不同、集成与验收集中,都可能让实际曲线呈阶梯状。偏离参照值得讨论,但不能仅按每一天与直线的距离给个人评价。

如果用历史完成速度预测结束时间,应同时说明样本窗口、范围稳定性、团队变化和不确定性。刚组建团队只有一个观察点,外推出来的日期通常很脆弱。预测应随新数据更新,而不是第一次画线后要求项目必须符合它。

范围变更应当怎样显示

可以保留变更前后总量、发生时间和原因,让读者能重算剩余值。移除范围时也应标注,不能把删减工作全部包装成完成量。重新估算则应注明估算变化,区分它与新增需求。

对于燃起图,总范围线并非所有实现都默认提供,需要确认所用工具的配置。如果只显示累计完成线,没有范围线,也没有旁注,读者仍然看不到目标是否改变。图表名称不能保证信息完整,实际字段才重要。

对待办事项的增删排序可结合产品待办列表优先级管理;固定范围承诺涉及的变更,则需遵守相应治理规则。敏捷不意味着任何人都可以悄悄改变目标后只改图表。

工作项计数与故事点计数怎么选

若工作项大小差异很大,单纯数卡片会把一个小修改和一个复杂接口当成相同进展。可以先拆分工作,或采用团队一致理解的估算单位。故事点也不是万能度量,估算口径变化会让趋势失去可比性。

跨团队汇报时,更适合补充可用成果、风险与业务目标进展,而非把不同团队的点数相加后当成统一产能。需要分析时间流动时,可阅读速度和周期时间区别,这些指标回答的问题与燃尽图并不相同。

如何把读图结果转成行动

先确认平台或异常变化是否只是统计问题,再检查阻塞、范围和完成条件。若等待外部验收导致大量工作无法完成,应协调验收能力和节奏;若频繁插入工作影响目标,应讨论优先级与容量。行动要对应原因,而不是为了画出漂亮曲线改数据。

下一次检查时保留处理前后的说明,观察同类问题是否减少。一个信息诚实、带有范围标记的锯齿曲线,通常比没有依据的平滑直线更有管理价值。具体考试范围以官方ECO为准,本文不为图表工具推断固定考查比例。

删除范围与完成工作怎样分开记

假设当前总范围五十点、累计完成十八点,产品负责人经过适当讨论移出十点工作。此时新范围为四十点,剩余二十二点,但累计完成仍是十八点,不能变成二十八点。这样能够如实表达目标缩小,而不是团队多交付了成果。

如果移除的是尚未完成的工作,应记录移出原因及后续是否重新评估。若原本标为完成的工作被发现没有满足标准,需要修正完成记录,并解释修正时间和影响。保留这样的审计痕迹,读者才知道图形变化究竟来自交付、范围还是质量判断。

常见问题

燃尽图上升一定是项目失败吗?

不是。可能新增了范围、调整了估算或重新打开工作项,应先核对变化原因,不能仅凭曲线方向判断项目结果。

燃起图一定包含总范围线吗?

不一定。工具呈现可能不同,需要主动核对是否显示范围线或其他范围变化信息,只有完成线仍可能不足以解释进度。

燃尽图到零是不是正式验收完成?

不一定。它表示所选统计范围按约定口径没有剩余工作,合同验收、运营接收或发布还可能另有流程。

燃尽图和燃起图能同时使用吗?

可以,但应使用相同数据与单位,各自回答剩余量和累计完成量的问题,避免重复维护产生矛盾。

来源与适用边界

PMI官网知识库中的署名论文属于实践参考,不等同于当前考试通知。本站为第三方知识整理站,本文不替代PMP考试内容大纲,不承诺某一工具的固定考试题量;考务及认证要求以官方最新通知为准。
