PMP权力利益方格怎么用?四象限判断与相关方沟通策略解析

按影响决策的能力与对项目结果的关注程度分组,再选择合适的参与和沟通安排。

PMP权力利益方格用权力和利益两个维度对相关方分类,帮助团队决定参与方式和沟通投入。这里的利益主要指对项目及其结果的关注程度,不等于个人经济利益;低权力也不代表其合理诉求可以被忽略。

信息核对:2026年9月21日。概念参考PMI:有效的利益相关方管理策略;下文数字及项目情境为本站原创教学示例,不是官方试题或真实项目统计。

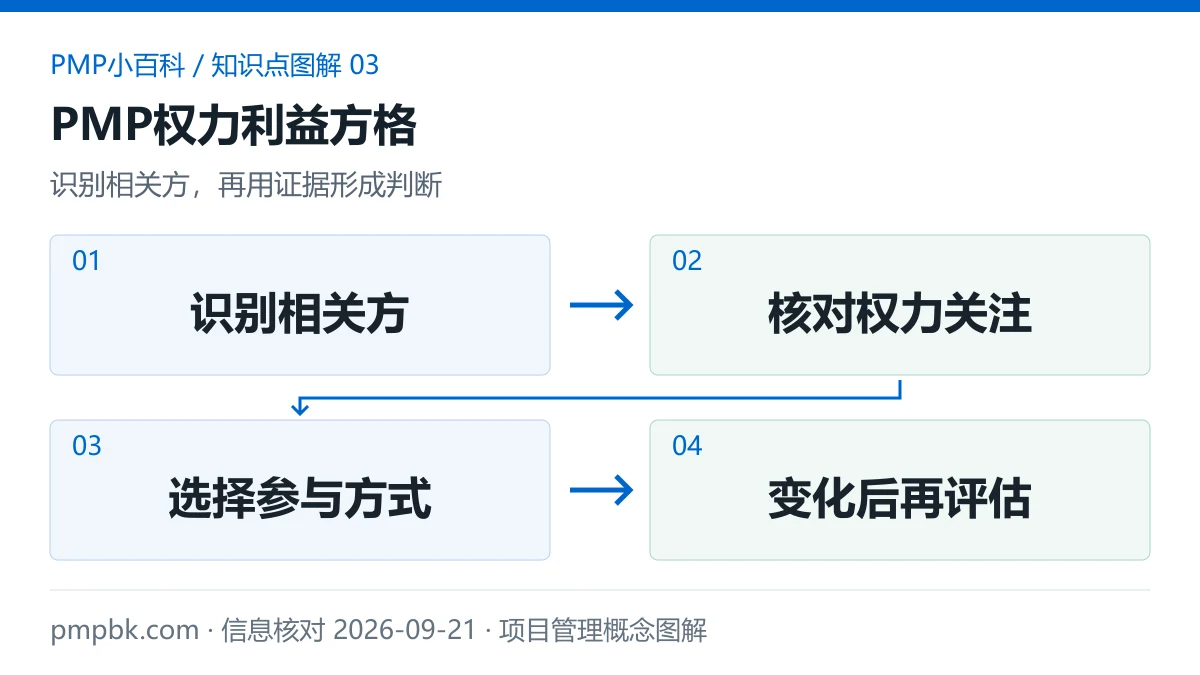

PMP权力利益方格图解
识别相关方、核对权力关注、选择参与方式、变化后再评估:PMP权力利益方格的判断顺序

两个坐标究竟判断什么

权力关注的是影响项目决定、资源、批准或执行条件的能力,利益关注的是对项目成果及其影响有多在意。职级可以提供线索,却不是唯一依据。一个没有管理职务的接口所有者,可能掌握关键接入权限;一个职位很高的领导,也可能暂时不关注这个小项目。

判断关注程度时,应从对方的处境看问题。项目可能改变其工作方式、绩效指标、使用习惯或生活环境。团队觉得某个人重要,不等于那个人同样在意项目。可以通过访谈、已有职责和实际反馈形成判断,不能凭项目经理的个人好恶打标签。

四个象限分别怎样参与

通常可以用以下方式作为起点,再根据风险、文化和实际反馈调整。表中策略是常见管理建议,不是对人的价值排序。

权力关注程度参与重点可采用的安排
密切协作关键决定前讨论,持续确认期望
保持满意提供精炼状态与需要其决定的事项
保持知情及时说明影响,建立反馈渠道
适度监测保留基本信息和变化触发机制

“保持满意”不是迎合不合理要求,也不是发送更多周报。高权力低关注者通常需要的是与其职责有关的例外信息,例如是否超出授权、是否需要新增预算。报告太长会淹没关键问题;报告过少又可能让重要风险在最后阶段才暴露。

“保持知情”也不等于只发送单向通知。用户受到的影响越大,越需要了解他们的反馈。某些社区或一线人员虽然缺少正式权力,仍可能承受主要后果,应依据伦理和项目承诺安排参与,不能用象限标签排除他们。

一个系统替换项目怎样画方格

以下为原创教学情境。财务负责人可以批准预算,且担心月末结账受影响,初步属于高权力高关注;运营用户不能批准预算,却每天依赖旧系统,初步属于低权力高关注。法务负责人有合同审查权,但项目初期没有合同变化时,可能处于高权力低关注。

分类之后要写行动,不能只画三个点。对财务负责人约定成本偏差和上线风险的讨论节点;对运营用户安排流程验证和反馈窗口;对法务明确哪些合同或数据使用变化需要提前介入。这些安排比象限名称更能检验分析是否有用。

当项目开始跨境处理数据时,法务的关注程度可能提高。团队应更新分析并让其更早参与设计,不应继续按照启动时的低关注标签只发送月报。方格反映的是某个时点的项目关系,而不是给某个人永久定性。

权力利益方格与参与度矩阵有何区别

前者帮助选择管理投入,后者常用于比较当前参与状态与期望参与状态。一个权力很高、关注很高的人,既可能支持,也可能抵制项目。因此,不能看到右上象限就认定“这是支持者”,也不能因为有人提出异议就把其关注程度判为低。

例如财务负责人反对当前上线日期,原因可能是结账风险没有被控制。需要处理的是风险与期望差距,而不是把对方从关键相关方名单中删除。若团队要讨论工作责任,应再看PMP责任分配矩阵RACI,避免把参与优先级误当成正式审批权。

完整的识别与沟通过程可结合PMP相关方管理;对更广的参与活动,可参阅PMBOK第八版利益相关方绩效域。三个工具层次不同,可以互相支持,但不应合并成一张没有说明的万能表。

如何让分类有依据而非凭印象

可以为每个判断保留简短证据,例如预算签批职责、合约义务、使用频率、受影响流程和最近的反馈。高低边界由项目约定,不存在适用于所有项目的统一分数线。使用评分时,应解释分数含义,避免把主观判断包装成精确测量。

若两位成员判断相反,先核对评估对象和时间范围。一个人对采购阶段有较高影响,不代表其对研发技术路线同样有决定权。可以按关键阶段分别记录,也可以增加备注;不要为了让图整齐而掩盖关系差异。

项目涉及多家组织时,还应区分个人与群体。供应商项目经理和供应商合同负责人可能具有不同的权限,不能只放一个“供应商”点就结束。另一方面,对诉求一致且人数众多的用户群体,可以按代表机制组织反馈,前提是不遗漏少数但重要的需求。

哪些信息不适合公开展示

内部对影响力、抵制风险或个人关系的分析可能具有敏感性,应限制访问并按组织规则保存。发给全体相关方的通常是公开沟通安排、联系人和决定流程,而不是未经解释的内部评分表。公开贴出“低权力、低关注”标签,可能损害协作关系。

复核时可以问:分类是否变化,重要诉求是否得到回应,关键决定是否及时取得输入,反馈是否有负责人处理。沟通频率只是手段,不是成效。如果周报增加而误解没有减少,应修改内容、方式或参与安排,而非继续堆叠发送次数。

相关方拒绝参与时如何处理

先了解其顾虑、时间约束和信息需求,不能立刻把拒绝开会等同于反对项目。对方可能只是认为会议没有与其职责相关的议题。可以提供简短的决定摘要,明确需要其反馈的具体问题,并约定适当的参与方式。

如果缺少某项必须的批准或专业输入已经影响项目,应按治理安排说明风险并寻求解决。不要由项目团队擅自代表该相关方同意,也不要无限等待而不记录后果。参与策略的调整应保留责任边界,不应通过降低其方格位置来回避问题。

常见问题

利益方格中的利益就是钱吗?

不是。通常指相关方对项目及其结果的关注程度,可能来自工作变化、使用体验、环境影响或职责要求,不限于经济收益。

高权力高关注者一定支持项目吗?

不一定。权力和关注程度不表达支持或反对态度,需要另外了解其期望、忧虑和当前参与状态。

低权力相关方可以不沟通吗?

不可以简单忽略。其权利、承受的影响和合理诉求仍需回应,参与方式应与具体影响及伦理要求相适应。

方格应该多久更新一次?

没有统一频率。关键阶段、组织调整、重大范围变化或相关方态度变化时应复核,也可纳入定期参与评审。
