PMP预期货币价值EMV怎么算?决策树步骤与风险成本示例

用概率加权比较风险结果,先统一收益或成本口径,再判断方案是否符合风险承受能力。

PMP预期货币价值EMV的基本计算是概率乘以货币影响,多个可能结果按各自概率加权后求和。比较方案时,净收益口径通常选择较大的值,纯成本口径通常选择较小的值,但还要核对最大损失和组织的风险承受能力。

信息核对:2026年9月21日。概念参考PMI:预期货币价值与风险决策;下文数字及项目情境为本站原创教学示例,不是官方试题或真实项目统计。

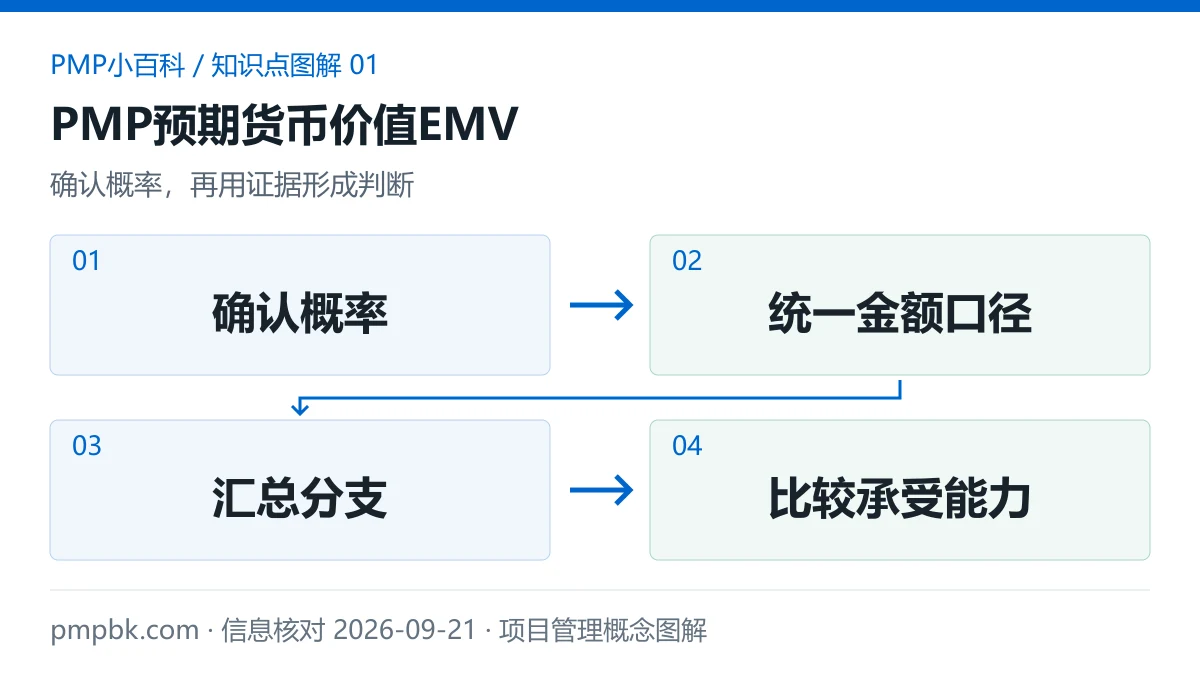

PMP预期货币价值EMV图解
确认概率、统一金额口径、汇总分支、比较承受能力:PMP预期货币价值EMV的判断顺序

公式中的概率和影响分别是什么

概率表示某个结果发生的可能性,影响表示该结果对应的金额。若用损益口径,机会带来的收益记为正,威胁损失记为负;若题目只比较支出,也可以把成本统一记为正数,再比较预期总成本。两种写法都能计算,混在一起才会出错。

例如,某风险有四分之一的可能造成八万元损失,预期损失为两万元。这不是断言项目将损失两万元:实际可能没有损失,也可能损失八万元。把概率加权值用于方案比较,与预测一次事件的实际结果,是两个不同的问题。

如果一个方案的分支描述的是互斥且穷尽的结果,分支概率应加起来等于百分之百。两个风险可能同时发生时,不能把它们直接当成互斥分支;可以分别评估影响,或建立包含共同发生情况的模型。期望值相加本身不要求独立,但重复计算同一损失会让结果失真。

怎样比较两个采购方案

先把固定采购费和风险引起的额外支出分开列出。下面全部为本站原创教学假设,单位为万元,不是供应商报价或考试费用。

项目方案甲方案乙
固定采购费1213.2
延误概率30%10%
延误时额外支出88
预期额外支出2.40.8
预期总成本14.414
延误时总支出2021.2

仅从预期总成本看,乙比甲少零点四万元;仅从最坏结果的总支出看,乙反而更高。因此,应先确认组织到底在比较平均意义上的成本,还是有不能突破的现金支出上限。不能把“期望值更低”扩写成“风险全面更低”。

另一种算法是对每个完整结果加权。甲方案按百分之七十乘十二,再加百分之三十乘二十,仍等于十四点四。若已经在完整结果中包含采购费,最后就不应再加一次十二万元。画表之前先写清“结果金额是否含固定费”,能避免这类重复。

决策树为什么通常从右往左算

决策树要先计算末端不确定结果,再回到可以选择的决策节点。机会节点处理概率加权;决策节点在满足约束的方案中比较价值。把两类节点混用,会把管理者可以主动选择的方案错误地平均掉。

假设先做测试,再根据测试结果决定是否采购。此时“测试显示通过后的失败概率”是条件概率,不能直接套用测试前的总体失败概率。测试费用一般在测试方案启动时发生,应放在对应路径上;没有选择测试的路径不应承担这笔费用。

实际建模时可以先写一份路径清单:采取什么行动、观察到什么信息、下一步还有什么选择、最终发生什么结果。确认每条路径的时间顺序后,再计算联合概率。若资料不足以给出可靠概率,应记录缺口,不能为了完成一张决策树随意填数。

什么时候不能只看EMV

当损失会威胁组织持续经营,或触及安全、合规和伦理底线时,平均结果不足以支持决定。一项方案即使平均收益更高,也可能因为不可承受的极端损失而被排除。风险效用分析和风险偏好讨论,解决的是金额之外的决策问题。

对于概率估计不稳定的方案,建议做敏感性分析。在前述例子中,保持乙的条件不变,甲的延误概率降到四分之一时,两者预期成本相同;低于这个概率,成本排序可能反转。这说明真正需要继续核实的是甲的延误概率,而不是多保留几个小数位。

期限差异同样重要。一年后的收益与立即发生的支出不能在没有说明的情况下简单等价;必要时应采用一致的折现口径。本文示例只演示单一期间的风险加权,不涉及税收、通胀或融资条件,也不构成投资建议。

EMV能直接变成应急储备吗

它可以提供储备分析的输入,但不自动等于批准的储备金额。多个风险之间的关系、置信水平、组织承受能力和应对成本,都可能影响储备决策。储备还涉及谁能使用、何时释放及如何记录,不能用一个计算结果代替治理程序。

比较定性和定量风险分析时,EMV属于数值分析工具,不替代先识别和筛选风险。预算边界可结合应急储备和管理储备区别理解;决定采取行动后,还需要在风险应对策略中明确责任、触发条件和成本。

计算前怎样检查输入是否可信

先记录概率来自历史数据、专家判断还是合同约定,再确认影响金额是否包含返工、违约、收入延迟和应对费用。不同来源可以使用,但可信程度不能被隐藏。报告至少保留一个基准情景和一个不利情景,让决策者看到假设变化会怎样改变结果。

最后检查计算单位。概率用小数,金额统一币种和数量级;万元不能与元直接相加。还要确认题目要求的是单项风险的预期影响、某方案的预期总成本,还是两个方案的差额。算式正确而回答对象错误,仍然不能支持正确决策。

应对费用怎样放进比较

应对措施的确定支出与剩余风险影响应分别列出。假设某风险原有百分之三十的概率导致十万元损失,预期损失为三万元。花费一万元采取措施后,概率降为百分之十,其他条件不变,则措施费加剩余预期损失为两万元。这个简化例子支持进一步评估该措施,但不等于已经获准使用预算。

若措施还引入新的风险,就要把新增影响纳入比较。实施时间过晚、措施效果不确定或对质量有负面作用,也可能改变选择。不要仅把“原EMV减去新EMV”的数值当成净收益,而忘记措施本身的支出和限制。

常见问题

EMV算出来的损失一定会发生吗?

不会。它是概率加权后的比较值,单次事件的实际结果可能与该值不同,不能把它写成确定的支出。

风险损失必须写成负数吗?

使用损益口径时通常写成负数;若统一采用成本口径,也可以把支出写成正数并选择较低成本,关键是全程一致。

EMV与挣值EV有什么关系?

两者用途不同。EMV用于不确定结果的货币比较,挣值EV用于衡量已完成工作对应的预算价值,不能混用公式。

预期成本最低的方案一定要选吗?

不一定。还需满足合规、质量、现金约束及风险承受能力,极端损失可能使某个方案不可接受。

来源与适用边界

PMI官网知识库中的署名论文属于实践参考,不等同于当前考试通知。本站为第三方知识整理站,本文不替代PMP考试内容大纲,不承诺某一工具的固定考试题量;考务及认证要求以官方最新通知为准。
