PMP沟通渠道计算公式怎么用?人员增减与潜在渠道示例解析

潜在两两渠道数为n(n-1)/2;人员增减先分别计算前后总量,再取差值。

PMP沟通渠道计算公式是n(n-1)/2,n代表纳入计算范围的参与者人数,计算的是每两人之间可能存在的不同联系。增加或减少人员时,先算变化前后各自的总渠道数,再求差额,不能把新增人数单独代入后当成全部新增渠道。

信息核对:2026年9月21日。概念参考PMI:项目管理中的沟通艺术;下文数字及项目情境为本站原创教学示例,不是官方试题或真实项目统计。

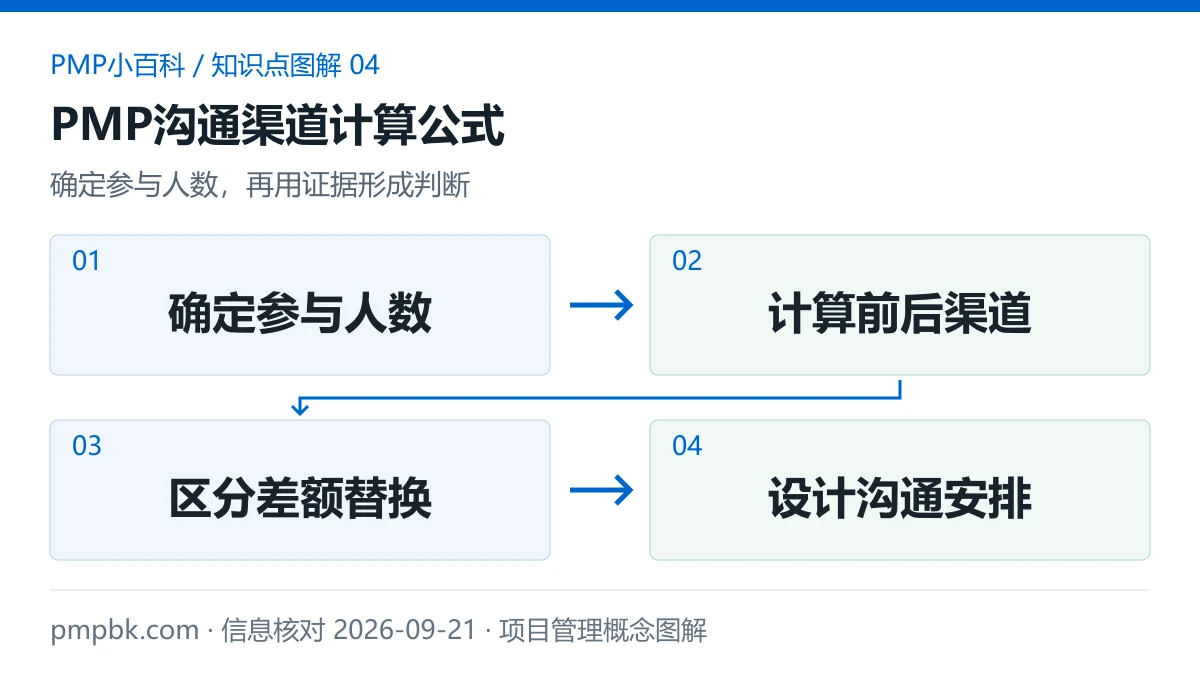

PMP沟通渠道计算公式图解
确定参与人数、计算前后渠道、区分差额替换、设计沟通安排:PMP沟通渠道计算公式的判断顺序

为什么要除以二

假设每个人都可能与其余所有人直接联系,一个人有n-1个联系对象,n个人合计得到n(n-1)。但甲与乙、乙与甲描述的是同一条无向联系,已经被算了两遍,所以需要除以二。

这里不计算自己与自己的联系,也不区分消息流向。若题目明确要求有向发送关系、分组网络或特定限制,就需要按给定模型重新统计,不能直接套用完整网络公式。这个公式也不表示每一对人实际已经沟通过。

可以先用三个人手工核对:甲乙、甲丙、乙丙,一共三条。画出这个简单图,再扩大到更多人,通常比死记符号更容易理解。人数是节点数,渠道是连接数,两者的增长速度不一样。

人数变化怎样列出计算表

以下数字为原创教学示例,假设所有成员之间都可能直接联系,变化前有六人。

情境人数潜在总渠道数相对六人的变化
原团队6150
增加一人721增加6
增加两人828增加13
减少一人510减少5

六人变成八人时,新增两人分别与原六人形成十二条连接,新增两人之间还形成一条,所以总共增加十三条。只对两人套公式得到一条,漏掉了他们与原团队的联系;用两人乘六人得到十二条,又漏掉新增人员之间的联系。

同理,六人减少一人,消失的是该人与其余五人的五条联系,不是六条。常见差错来自把离开的人也算成自己的联系对象。先写明“还剩多少人”,能让减员问题更直观。

项目经理是否包含在n里面

看题目对人数范围的描述。如果说“项目团队共六人,包含项目经理”,n就是六;如果说“项目经理与六名成员共同参与”,则是七。不能对所有题目一律加一,也不能一律排除项目经理。

供应商、客户代表和外部顾问是否纳入也取决于计算范围。题目问核心团队内部渠道时,不应把通讯录里的所有相关方加入;问整个协作网络且明确包括外部参与者时,就应计入。先圈出人数定义,比直接找最大数字更可靠。

同一个人兼任两个角色,若计算的是人员之间的联系,一般仍只算一个人。若模型把不同角色或组织当作节点,则要使用模型约定。角色数、部门数与人数是不同单位,不能在一个算式里混用。

同时入职和离职为何容易算错

总渠道净变化与连接身份变化不是一回事。假设原来六人,其中一人离开并由另一人替换,最后仍是六人,潜在总渠道数仍为十五,净增加为零;但原成员的五条关系退出,新成员需要建立五条关系。

因此,如果问题问“最终比原来多多少条”,答案与净人数变化有关;如果问题问“需要新建立多少条联系”,就必须考虑新成员连接的具体对象。人数相同只能说明总数相同,不能说明没有沟通交接成本。

在真实团队中,替换成员通常还需要权限申请、背景说明和工作移交。这些工作不能从一个净增为零的数学结果中消除。公式只描述网络规模,不描述关系成熟度、信任或知识传递质量。

不完整网络还适用这个公式吗

完整公式提供的是所有人两两互联时的潜在数量。若规定所有信息都经过协调者传递,其他成员之间没有直接连接,一个理想化星形无向网络只有n-1条边。但实际项目很少完全遵守单一结构,而且这种结构可能增加协调者负担。

若团队被分成两个组,组内互联、组间只由指定代表联系,就应分别计算组内渠道再加入实际跨组连接。不要为了降低计算结果而强行切断必要沟通,也不要把现实中的保密权限简化成没有背景的公式练习。

渠道越多是否说明团队越低效

不能直接下结论。潜在渠道增加,提醒的是沟通复杂度可能提高,不代表每增加一条连接就增加一次会议。共享文档、清晰的责任界面、统一状态看板和适当的代表机制,可以减少重复解释,同时保留必要反馈。

具体选择可结合PMP沟通方法:复杂分歧可能需要互动讨论,常规通知可以按需推送,参考材料可以通过受控知识库提供。利用权力利益方格区分信息需求,再用RACI责任分配矩阵确认应咨询或知会的对象,能把公式与管理行动连接起来。

怎样核对一道计算题的答案

先写人数范围及前后状态,再写总数,最后按题目要求写差额。结果应为非负整数,总人数为零或一时无两两渠道,增加一名成员时新增渠道应等于原人数。这些边界可以帮助发现漏除以二、重复加项目经理或把净变化当新增连接的错误。

计算完成后补一句含义,例如“八人完整无向网络有二十八条潜在联系”。这比只写一个数字更准确。本文用于解释管理数学,不承诺某次PMP考试必考该公式或具有固定题量。

知道渠道总数怎样反推人数

可以从相邻整数开始试算,或解n(n-1)/2等于给定渠道数的方程。例如二十八条完整无向联系对应八人,因为八乘七除以二等于二十八。求出人数后再代回原式核对,不能接受非整数人数作为最终结论。

如果给出的数量与任何整数人数都不匹配,先检查题目是不是描述了不完整网络、只统计新增联系,或者提供了其他约束。不能通过四舍五入把一个不符合假设的答案强行变成团队人数。反推问题与正向问题使用同一假设,前提不会因为计算方向改变而消失。

常见问题

沟通渠道数等于消息条数吗?

不等于。渠道表示潜在联系关系,一条渠道可以传递多条消息,也可能尚未发生实际沟通。

新增一个人会增加多少渠道?

在所有人两两互联的假设下,新增渠道数等于原来的人数,因为新成员需要分别与每名原成员建立联系。

项目经理要不要加一?

按人数描述判断。已经包含项目经理时不再加一,明确只统计其他成员而项目经理也参与时才另计。

人员一进一出,渠道数不变吗?

完整网络的总数量可以不变,但联系对象改变,需要退出旧关系并建立新关系,不能据此忽略交接工作。

来源与适用边界

PMI官网知识库中的署名论文属于实践参考,不等同于当前考试通知。本站为第三方知识整理站,本文不替代PMP考试内容大纲,不承诺某一工具的固定考试题量;考务及认证要求以官方最新通知为准。
